精品人妻无码一区二区三区换脸,又黄又大又爽a片三年片,毛茸茸的撤尿,麻豆短视频传媒

頭聞號

劉英麗

太懶,啥也沒寫...

首頁 > 全部文章 > 年發電量達9.34億千瓦時!浙能臺州1號風電項目風機安裝完成
年發電量達9.34億千瓦時!浙能臺州1號風電項目風機安裝完成
發布時間:2023-09-20        閱讀量:559        返回列表        去平臺詳情

9月19日10時28分,隨著40號風機葉輪與機艙的精準對接,中鐵大橋局參建的浙能臺州1號海上風電場工程最后一臺風機安裝完成,標志著項目風機安裝工作圓滿收官,為實現年底并網發電目標奠定了基礎。

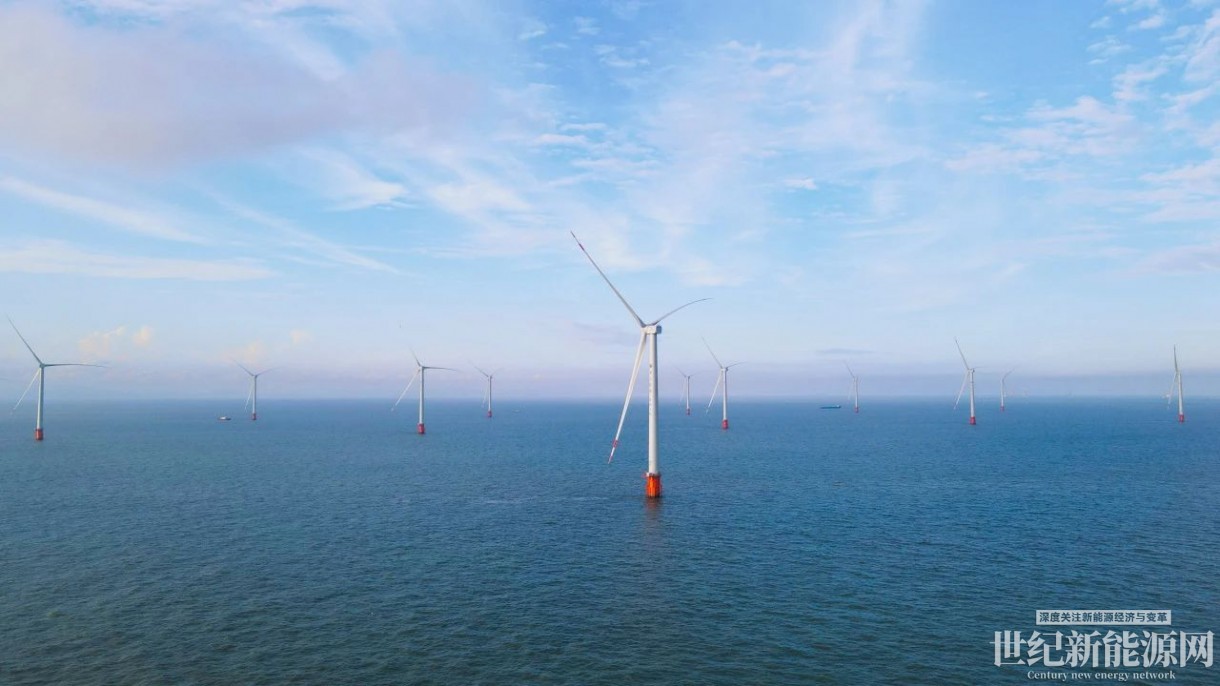

項目位于浙江省臨海市雀兒岙島北側,屬于近海風電場。中心離岸距離約為16.5公里,東西向最寬約8.6公里,南北向最長約4.3公里,涉海面積23平方公里。場區布置40臺單機容量7.5兆瓦的風電機組,規劃總裝機容量300兆瓦,風電場配套建設一座220千伏海上升壓站和一座陸上集控中心。中鐵大橋局參建的B標段主要工程內容包括一座海上升壓站的基礎施工及上部組塊安裝、20臺7.5兆瓦風電機組基礎施工及風電機組安裝所涉及的全部工作。

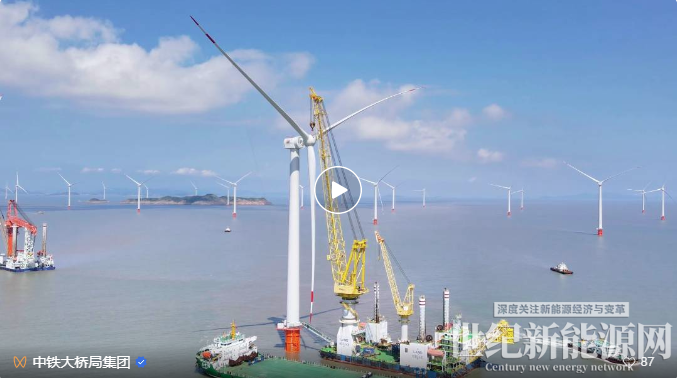

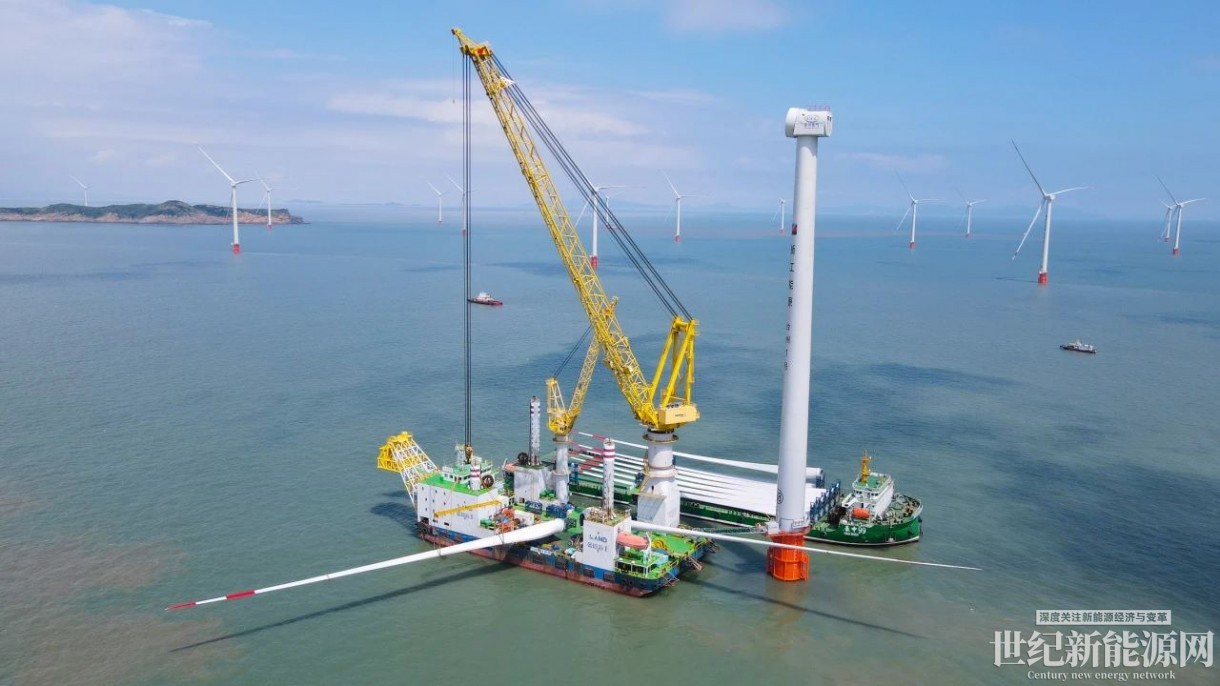

此次安裝的40號機位風機,單片葉片長100米,風輪直徑約207米。輪轂中心距離海平面高度126米,塔筒共分4段,風機整體重量約860噸。由于機位地質復雜、淤泥層覆蓋厚度大,風機安裝平臺船“插腿”近40米。針對風機吊裝過程中的重難點,項目部多次對吊裝方案優化細化,在吊裝過程中,通過反復升降平臺運用風浪流檢測系統對海域風速、波高進行實時監控,安排專人全程盯控等措施,確保各環節嚴格按照標準實施,最終實現最后一臺風機的精準對位。

風機安裝期間,為加快施工進度,項目團隊嚴格按照“一機一方案、一吊一總結”原則,為每一臺風機制定了科學高效的施工方案。針對風機安裝船插拔腿困難,對風機安裝平臺船插拔腿細致分析,提出針對性解決方案,保障風機安裝船的安全頂升、高效拔腿,同時最大限度利用窗口期,合理利用大潮期讓運輸船靠泊期間合理地利用風機安裝船甲板空間,提前倒運風機組件減少大潮汛期間運輸船的靠泊時間,做到了分秒必爭,為風機安裝高效完成創造了有利條件。

自進場施工以來,面對施工海域浪大流急、大風大霧、不良地質等不利因素,項目施工團隊堅決落實安全生產責任制,嚴控安全質量,僅用2個月有效施工時間就完成了20根直徑為7.5至8.8米的大噸位鋼管樁沉樁作業,較工期提前2個月。其間,通過不斷優化施工組織、創新工藝工法不斷提升現場工序轉換效率,于3月8日完成首個集成式附屬套籠安裝,4月3日完成首臺風機安裝,9月13日完成海上升壓站安裝,關鍵工期節點均如期或提前完成,得到業主等單位的高度肯定和認可。

浙能臺州1號海上風電場是浙江省“十四五”期間規劃的重大建設項目,也是全面貫徹新發展理念助力碳達峰碳中和目標實現的重要舉措。項目建成后,年發電量達9.34億千瓦時,每年可節約標準煤30.09萬噸,減少二氧化碳排放62.44萬噸,節約淡水269萬立方米,對于當地綠色能源發展具有里程碑式的意義。

0條  相關評論

©2025 版權所有   技術支持:世紀新能源網   訪問量:430931  管理入口   返回頂部

主站蜘蛛池模板: 云和县| 南岸区| 惠州市| 广东省| 曲沃县| 盐源县| 洛隆县| 罗甸县| 武乡县| 彭州市| 丹寨县| 上犹县| 明溪县| 辉南县| 武清区| 万州区| 穆棱市| 财经| 嘉义县| 定边县| 琼海市| 诸城市| 楚雄市| 许昌县| 鄂伦春自治旗| 莲花县| 伊春市| 九龙坡区| 南乐县| 阿合奇县| 民丰县| 万山特区| 蒙城县| 揭东县| 平原县| 新营市| 湘乡市| 龙井市| 威信县| 睢宁县| 澳门|
